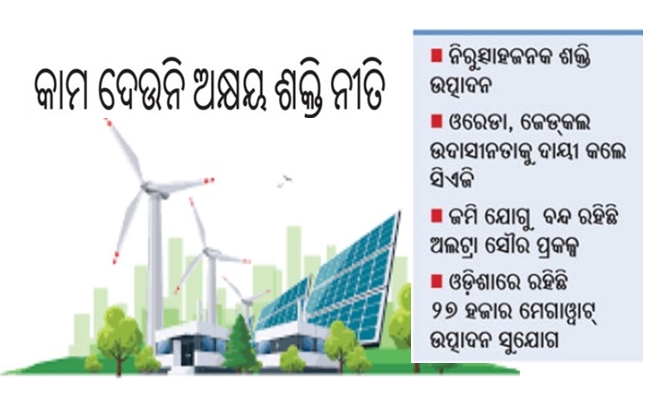

ଭୁବନେଶ୍ୱର, ୮ା୧୦(ବ୍ୟୁରୋ):ଦେଶ ତଥା ରାଜ୍ୟରେ ଶକ୍ତି ଚାହିଦା ବେଳକୁ ବେଳ ବୃଦ୍ଧି ପାଇବାରେ ଲାଗିଛି। ପାରମ୍ପରିକ ଶକ୍ତିଗୁଡ଼ିକ ଉପରେ ଚାପ ବୃଦ୍ଧି ପାଇବା ସହ ଉତ୍ପାଦନ ଖର୍ଚ୍ଚ ବଢୁଥିବାରୁ ବିକଳ୍ପ ଭାବେ କ୍ଷୁଦ୍ର ଜଳ ବିଦ୍ୟୁତ୍ ଶକ୍ତି, ସୌର, ପବନ, ବାୟୋଗ୍ୟାସ୍ ଭଳି ଅକ୍ଷୟ ଶକ୍ତି ଉପରେ ଗୁରୁତ୍ୱ ଦିଆଯାଉଛି। ରାଜ୍ୟରେ ମଧ୍ୟ ଏଭଳି ଶକ୍ତି ଉତ୍ପାଦନ ପାଇଁ ପର୍ଯ୍ୟାପ୍ତ ସୁଯୋଗ ରହିଛି। ହେଲେ ବିଭାଗୀୟ ଉଦାସୀନତା ଯୋଗୁ ଏହି ଶକ୍ତି ଉତ୍ପାଦନ ବାଟବଣା ହୋଇଛି। କେବଳ ସେତିକି ନୁହେଁ ପ୍ରକଳ୍ପ ପାଇଁ ସମ୍ପୂର୍ଣ୍ଣ ରିପୋର୍ଟ (ଡିପିଆର୍)ପ୍ରସ୍ତୁତ କରିବା ଏବଂ ଜମି ଯୋଗାଡ଼ କରିବାରେ ଅକ୍ଷମତା ଯୋଗୁ କେନ୍ଦ୍ରୀୟ ସହାୟତା ମଧ୍ୟ ହରାଇବାକୁ ପଡିଛି। ଦୀର୍ଘ ବର୍ଷ ଧରି ପ୍ରକଳ୍ପ କାର୍ଯ୍ୟ ଆଗେଇ ପାରୁନାହିଁ। ରାଜ୍ୟ ସରକାର ଅକ୍ଷୟ ଶକ୍ତିର ବିକାଶ ପାଇଁ ଅକ୍ଷୟ ଶକ୍ତି ବିକାଶ ନୀତି-୨୦୧୬ କାର୍ଯ୍ୟକାରୀ କରିଥିଲେ ମଧ୍ୟ ତାହା ଫଳପ୍ରଦ ହେଉ ନାହିଁ। ଅକ୍ଷୟ ଶକ୍ତି ବିକାଶ ସଂସ୍ଥା(ଓରେଡା) ଏବଂ ସବୁଜ ଶକ୍ତି ନିଗମ(ଜେଡ୍କଲ)ର ଉଦାସୀନତା ଯୋଗୁ ରାଜ୍ୟରେ ଅଣପାରମ୍ପରିକ ଶକ୍ତିର ବିକାଶ ହେଉ ନ ଥିବା କମ୍ପଟ୍ରୋଲର ଆଣ୍ଡ ଅଡିଟର ଜେନେରାଲ(ସିଏଜି) ତାଙ୍କ ଅଡିଟ୍ ରିପୋର୍ଟରେ ଉଲ୍ଲେଖ କରିଛନ୍ତି।
ଅକ୍ଷୟ ଶକ୍ତି ବିକାଶ ପାଇଁ ରାଜ୍ୟ ସରକାର ଅକ୍ଷୟ ଶକ୍ତି ନୀତି -୨୦୧୬ କାର୍ଯ୍ୟକାରୀ କରିଥିଲେ । ସମଗ୍ର ଦେଶରେ ୮,୯୧,୬୦୧ ମେଗାଓ୍ବାଟ୍ ଅକ୍ଷୟ ଶକ୍ତି ଉତ୍ପାଦନ ସମ୍ଭାବନା ଥିବା ବେଳେ ଓଡ଼ିଶାରେ ୨୭, ୭୨୭ ମେଗାଓ୍ବାଟ୍ ଉତ୍ପାଦନ ସୁଯୋଗ ରହିଛି। ସେଥିରୁ ରାଜ୍ୟରେ ସୌର ଶକ୍ତି ୨୫.୭୮୦, ପବନ ୧୩୮୪, କ୍ଷୁଦ୍ର ଜଳ ବିଦ୍ୟୁତ୍ ପ୍ରକଳ୍ପ(ଏସ୍ଏଚ୍ଇପି) ୨୯୫, ବାୟୋମାସ ୨୪୬ ଏବଂ ବର୍ଜ୍ୟବସ୍ତୁରୁ ଶକ୍ତି(ଡବ୍ଲ୍ୟୁଟିଇ)୨୨ ମେଗାଓ୍ବାଟ୍ ଉତ୍ପାଦନ ଆକଳନ କରାଯାଇଛି। ଅକ୍ଷୟ ଶକ୍ତି ନୀତି ଅନୁଯାୟୀ ୨୦୨୨ ସୁଦ୍ଧା ୨୭୫୦ ମେଗାଓ୍ବାଟ୍ ଶକ୍ତି ଉତ୍ପାଦନ କରିବାକୁ ଲକ୍ଷ୍ୟଧାର୍ଯ୍ୟ ହୋଇଥିଲା। ୨୦୧୮ ଶେଷ ସୁଦ୍ଧା ମାତ୍ର ୧୯୫ ମେଗାଓ୍ବାଟ୍ ଉତ୍ପାଦନ ହୋଇଛି। ଅର୍ଥାତ୍ ଲକ୍ଷ୍ୟର ମାତ୍ର ୭.୦୯ ପ୍ରତିଶତ ଉତ୍ପାଦନ ହୋଇପାରିଥିଲା। ଅନ୍ୟ ପକ୍ଷରେ ୨୦୧୪ରେ ଦେଶରେ ସୌର ଶକ୍ତି ଉତ୍ପାଦନ ବୃଦ୍ଧି ଲକ୍ଷ୍ୟରେ କେନ୍ଦ୍ର ସରକାର ସୋଲାର ପାର୍କ ଓ ଅଲଟ୍ରା ସୋଲାର ପାଓ୍ବାର ପ୍ରକଳ୍ପ ଆରମ୍ଭ କରିଥିଲେ। ରାଜ୍ୟରେ ଏହି ପ୍ରକଳ୍ପ ସ୍ଥାପନ କରି ରାଜ୍ୟ ସରକାର ଘରୋଇ ସଂସ୍ଥା ଜରିଆରେ ୫୦୦ ମେଗାଓ୍ବାଟ୍ ସୌର ଶକ୍ତି ଉତ୍ପାଦନ କରି ଥାଆନ୍ତେ। କେନ୍ଦ୍ର ସରକାର ଏଥିପାଇଁ ପ୍ରତି ମେଗାଓ୍ବାଟ୍କୁ ୨୦ ଲକ୍ଷ ଅର୍ଥାତ୍ ପ୍ରକଳ୍ପ ପାଇଁ ୩୦ ପ୍ରତିଶତ ଟଙ୍କା ପ୍ରଦାନ କରିଥାନ୍ତେ। ଅନୁମୋଦନ ହେବାର ୧୮ ମାସ ମଧ୍ୟରେ ପ୍ରକଳ୍ପ ଆରମ୍ଭ କରିବା କଥା। କେନ୍ଦ୍ର ସରକାର ୨୦୧୫ରେ ପ୍ରକଳ୍ପକୁ ଅନୁମୋଦନ କରିଥିଲେ। ୨୦୧୮ରେ ଜେଡ୍କଲ ୨୭୫ ମେଗାଓ୍ବାଟ୍ ସୌର ଶକ୍ତି ପ୍ରକଳ୍ପ ପାଇଁ ରିପୋର୍ଟ ପ୍ରସ୍ତୁତ କରିଥିଲେ। ୩୫ ମାସ ପରେ ମଧ୍ୟ ଏହି ପ୍ରକଳ୍ପ ପାଇଁ ଜମି ଯୋଗାଡ଼ ହୋଇ ନ ଥିଲା। ଫଳରେ ରାଜ୍ୟରେ ଏହି ପ୍ରକଳ୍ପ ହୋଇ ପାରି ନ ଥିବା ସିଏଜି ରିପୋର୍ଟରେ ଉଲ୍ଲେଖ କରିଛନ୍ତି।
କେବଳ ସେତିକି ନୁହେଁ ଗ୍ରୀଡ୍ ସଂଯୁକ୍ତ ଅକ୍ଷୟ ଶକ୍ତି ପ୍ରୋତ୍ସାହନ ପାଇଁ ୨୦୧୫ରେ କେନ୍ଦ୍ର ସରକାର ରାଜ୍ୟ ସରକାରଙ୍କୁ ୩୮.୧୦ କୋଟି ଟଙ୍କା ପ୍ରଦାନ କରିଥିଲେ। ଓଡ଼ିଶା ପାଓ୍ବାର ଟ୍ରାନ୍ସମିଶନ କର୍ପୋରେଶନ ଲିମିଟେଡ୍ (ଓପିଟିସିଏଲ୍) ଏବଂ ଓଡ଼ିଶା ହାଇଡ୍ରୋ ପାଓ୍ବାର କର୍ପୋରେଶନ ଲିମିଟେଡ୍(ଓଏଚ୍ପିସିଏଲ୍)ର ୭ଟି ଗ୍ରୀଡ୍ ସବ୍ଷ୍ଟେଶନ ଓ ଶକ୍ତି ଉତ୍ପାଦନ ସ୍ଥାନରେ ୧୬.୪ ମେଗାଓ୍ବାଟ୍ କ୍ଷମତାବିଶିଷ୍ଟ ସୋଲାର ପ୍ଲାଣ୍ଟ ସ୍ଥାପନ କରିବା ପାଇଁ ରାଜ୍ୟ ସରକାର ନିଷ୍ପତ୍ତି ନେଇଥିଲେ। ପ୍ରକଳ୍ପର ଟେଣ୍ଡର କାର୍ଯ୍ୟ ଜେଡ୍କଲ ଉପରେ ନ୍ୟସ୍ତ କରାଯାଇଥିଲା। ତେବେ ଜେଡ୍କଲ ସୌର ପ୍ରକଳ୍ପ ସ୍ଥାପନ ପାଇଁ କୌଣସି ପଦକ୍ଷେପ ନ ନେବାରୁ ତାହା କାର୍ଯ୍ୟକାରୀ ହୋଇ ପାରି ନାହିଁ। ଫଳରେ ଗତ ୩ ବର୍ଷ ଧରି ଉକ୍ତ ଅର୍ଥ ବିନିଯୋଗ ନ ହୋଇ ପଡି ରହିଥିବା ସିଏଜି ରିପୋର୍ଟରେ କହିଛନ୍ତି। ସେହିପରି ମାଷ୍ଟର ପ୍ଲାନ ପ୍ରସ୍ତୁତ କରିବାରେ ବିଳମ୍ବ ଯୋଗୁ ଭୁବନେଶ୍ୱରରେ ଆଦର୍ଶ ସୌର ସହର କାର୍ଯ୍ୟକ୍ରମ ଆରମ୍ଭ ହୋଇ ପାରି ନ ଥିଲା। ତାହା ସରକାରଙ୍କ ନାଲିଫିତା ତଳେ ରହିଯାଇଛି। କେବଳ ସୌର ଶକ୍ତି ନୁହେଁ ପବନ, କ୍ଷୁଦ୍ର ଜଳ ବିଦ୍ୟୁତ୍ ପ୍ରକଳ୍ପ ଏବଂ ବାୟୋମାସ ପ୍ରକଳ୍ପ ମଧ୍ୟ ଅନ୍ଧକାର ଭିତରକୁ ଚାଲିଯାଇଛି। ୨୦୨୨ ସୁଦ୍ଧା ରାଜ୍ୟରେ ପବନ ଶକ୍ତିରୁ ୨୦୦ ମେଗାଓ୍ବାଟ୍ , କ୍ଷୁଦ୍ର ଜଳ ବିଦ୍ୟୁତ୍ ପ୍ରକଳ୍ପରୁ ୧୫୦ ଏବଂ ବାୟୋମାସରୁ ୧୬୦ ମେଗାଓ୍ବାଟ୍ ଶକ୍ତି ଉତ୍ପାଦନ କରିବାକୁ ଲକ୍ଷ୍ୟଧାର୍ଯ୍ୟ ହୋଇଥିଲା । ଓରେଡା ଏବଂ ଶକ୍ତି ବିଭାଗର ଉଦାସୀନତା ଯୋଗୁ ଏହି ପ୍ରକଳ୍ପ କାର୍ଯ୍ୟ ଆରମ୍ଭ ହୋଇ ନ ଥିବା ସିଏଜି ରିପୋର୍ଟରେ ଦର୍ଶାଇଛନ୍ତି।
ସବୁଠାରୁ ଆଶ୍ଚର୍ଯ୍ୟର କଥା ଯେ, ରାଜ୍ୟ ସରକାର ଅକ୍ଷୟ ଶକ୍ତି ପ୍ରକଳ୍ପର ସମୀକ୍ଷା କରବା ପାଇଁ ୨୦୧୭ ଜାନୁୟାରୀରେ ଅକ୍ଷୟ ଶକ୍ତି କ୍ଷମତାସମ୍ପନ୍ନ କମିଟି ଗଠନ କରିଥିଲେ। ଏହା ଗଠନ ହେବା ପରଠାରୁ ଥରୁଟିଏ ମଧ୍ୟ ବସି ନାହିଁ। ଏପରି କି ଜେଡ୍କଲ ଏବଂ ଓରେଡା ମଧ୍ୟ ନିଜର ଲକ୍ଷ୍ୟ ନେଇ କୌଣସି ନୀତି ନିର୍ଦ୍ଧାରଣ କରି ନ ଥିବା ସିଏଜି ଉଲ୍ଲେଖ କରିଛନ୍ତି।
